3.大規模修繕及び長期修繕計画の状況について
(建設省「平成5年度マンション総合調査」より)

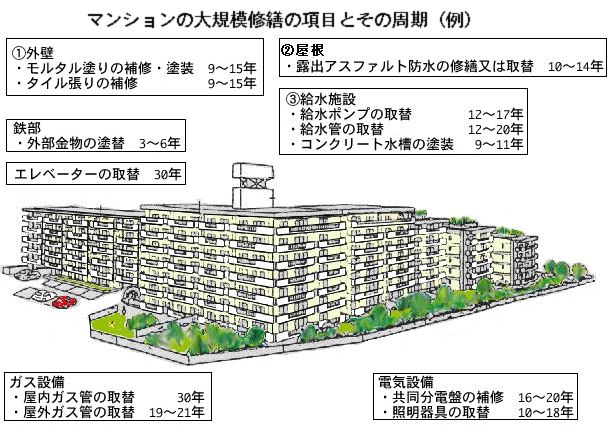

マンションの大規模修繕の項目とその周期(例)

○大規模修繕の実施状況

    修繕項目 修繕周期 未実施割合
    外壁塗装工事
    屋上防水工事
    給水管工事
    9〜15年
    10〜14年
    12〜20年
    18.4%
    29.6%
    66.3%

長期修繕計画の作成状況

    長期修繕計画の作成状況

戸当り修繕積立金月額(各区分所有者からの徴収月額と駐車場収入等からの充当月額の合計)

  2千円以下 2千円超
4千円以下
4千円超
6千円以下
6千円超
8千円以下
8千円超
1万円以下
1万円超
1万2千円以下
1万2千円超
1万4千円以下
1万4千円超 不明 合計(%) 平均(円)
全 体 7.1 11.3 18.1 19.5 16.9 9.9 6.0 11.0 0.3 100.0 8,222
