- 事業概要

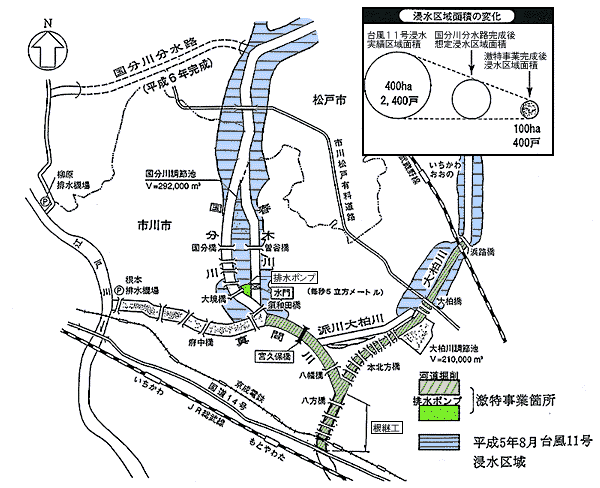

平成5年の台風11号による千葉県市川市内の浸水被害を軽減するため、国分川分水路の施工とともに河川激甚災害特別緊急事業(激特事業)として、真間川、大柏川の河道掘削(真間川は国道14号〜国分川合流点、大柏川は真間川合流点〜浜路橋)及び春木川の排水ポンプ設置(国分川との合流点)等を実施しており、平成9年度の完了の予定である。
-
事業内容 |
- 河道掘削:延長約5,400m、掘削量約65,000m3
- 排水ポンプ:1箇所(毎秒5立方メートル) 等
|
- 平成9年度配分額・事業内容
-
H9事業費 |
240百万円 |
H9事業内容 |
- 河道掘削延長約1,000m、掘削量約4,600m3
- 排水ポンプ設置
|
- 事業の効果
平成5年の台風11号相当の洪水に対し、浸水面積が約4分の1に、浸水家屋数が約2,000戸軽減。
|
